Am 4. Juli 2025 erfolgte bei uns der offizielle Spatenstich für die neue Abbundhalle. In unserem Bautagebuch halten wir euch auf dem Laufenden.

Vom Spatenstich bis heute

Bautagebuch

Erste Etappe
12. Juni 2025
Etappen bisher
18
Letzter Eintrag
18. Oktober 2026
  1. 2026

    Neueste Etappe

    Umbau der Staubabsaugung abgeschlossen

    In den vergangenen Wochen haben wir intern viel umgebaut: Unsere Staubabsaugung musste gedreht werden, damit wir die Vorschriften zum Brandschutz einhalten. Dieser Meilenstein ist nun geschafft.

    Weiterlesen

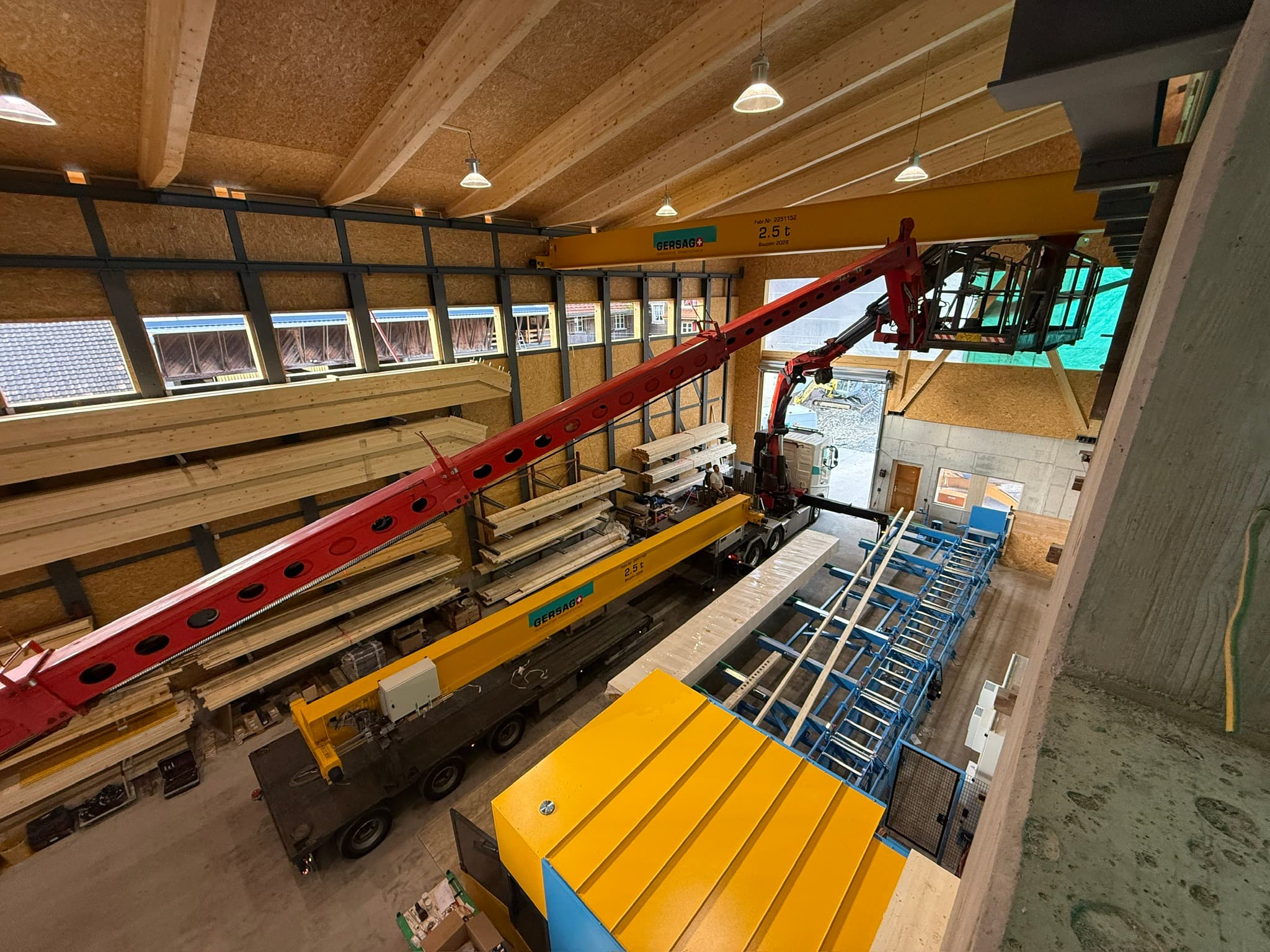

  2. Stapelkran Simi

    Heute wurde unser neuer Stapelkran Simi der Firma Gersag Krantechnik AG gelifert. Er lässt sich endlos um 360 Grad drehen und ist von 600 mm für Euro-Paletten bis 3’600 mm für Holzbalken verstellbar. Da der Kran …

    Weiterlesen

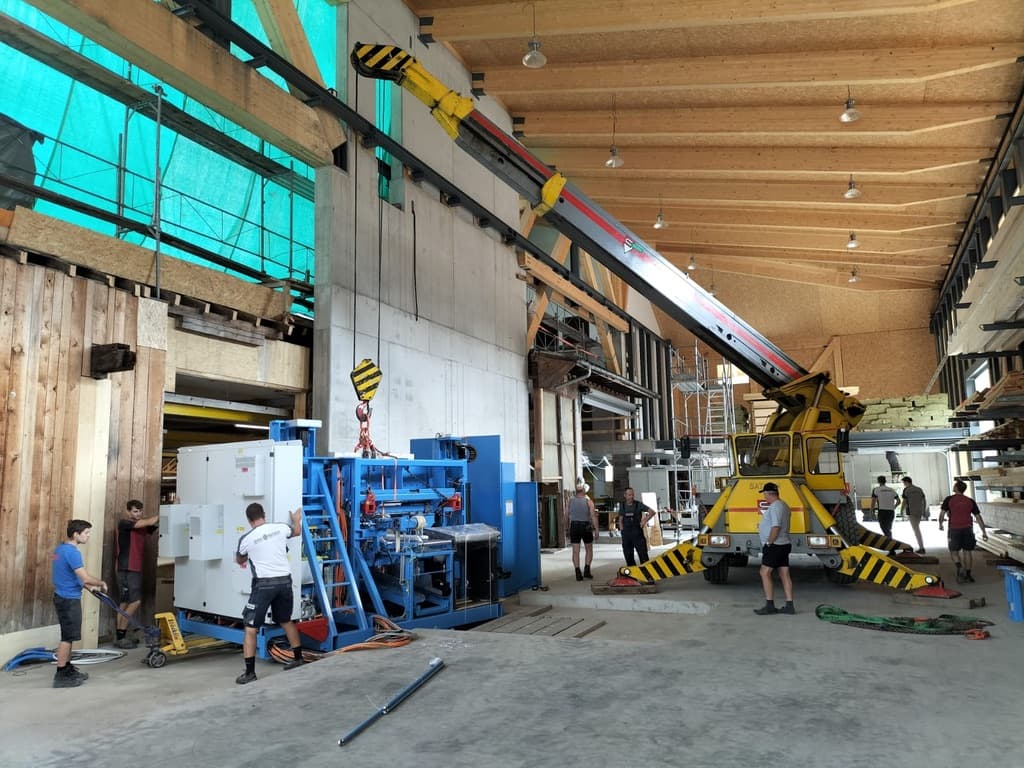

  3. Ankunft der Abbundmaschine

    Anfang Juli wurde bei uns die Abbundmaschine ROBOT-Drive 650 von Hundegger gelfiert. Nach Aufbau und Installation durch das Hundegger Team wurden unsere Mitarbeitenden geschult und kurz darauf lief das erste Bauteil erfolgreich durch die Anlage. Das …

    Weiterlesen
  4. Aufrichten des Fachwerks

    Über 1200 Passbolzen und knapp 8 Tonnen Holz halten das Fachwerk zusammen, das als tragende Abstützung für unser Dach dient. Mit einem Gesamtgewicht von fast 14 Tonnen und einer Länge von 18 Metern ist es das …

    Weiterlesen

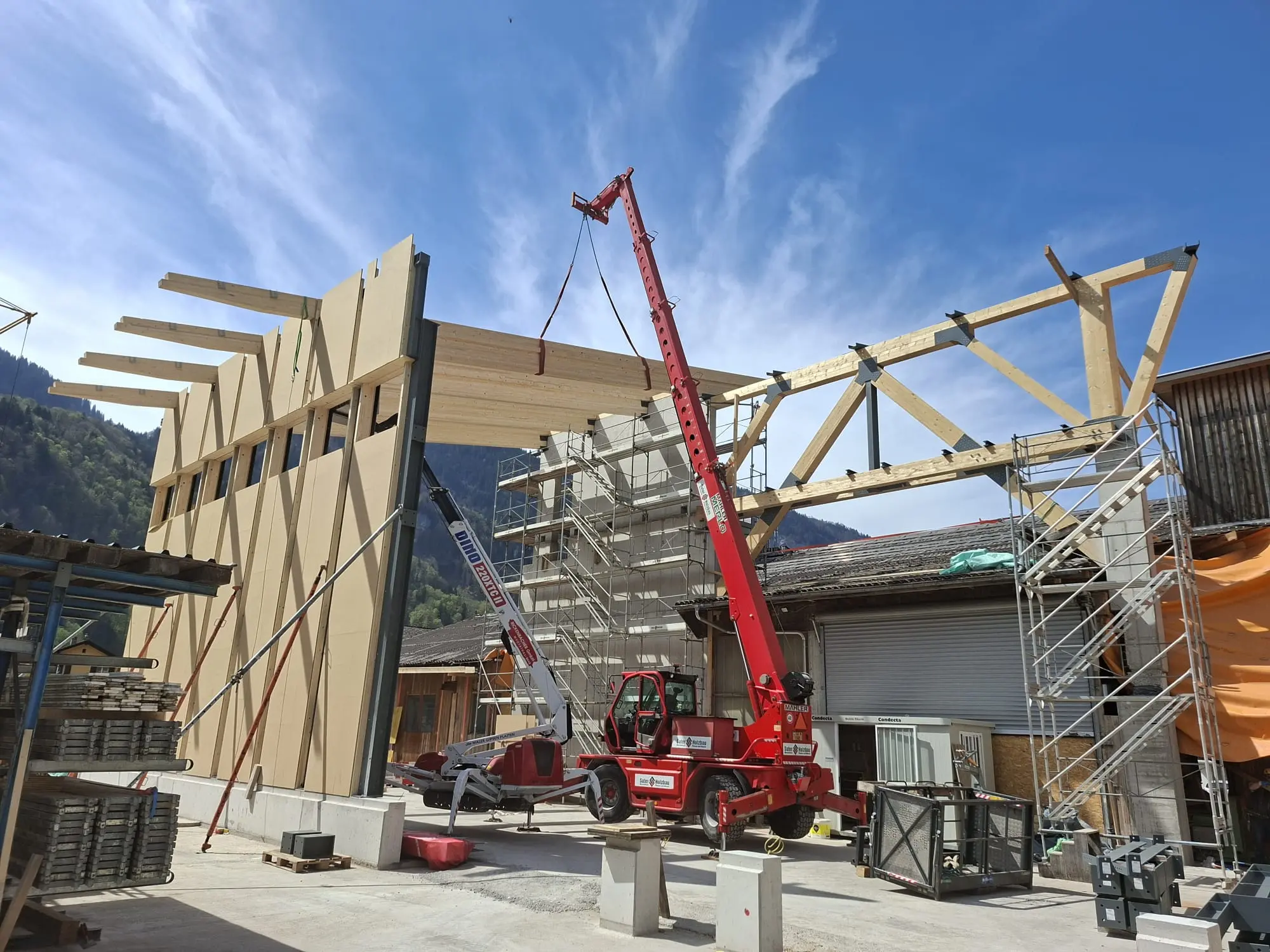

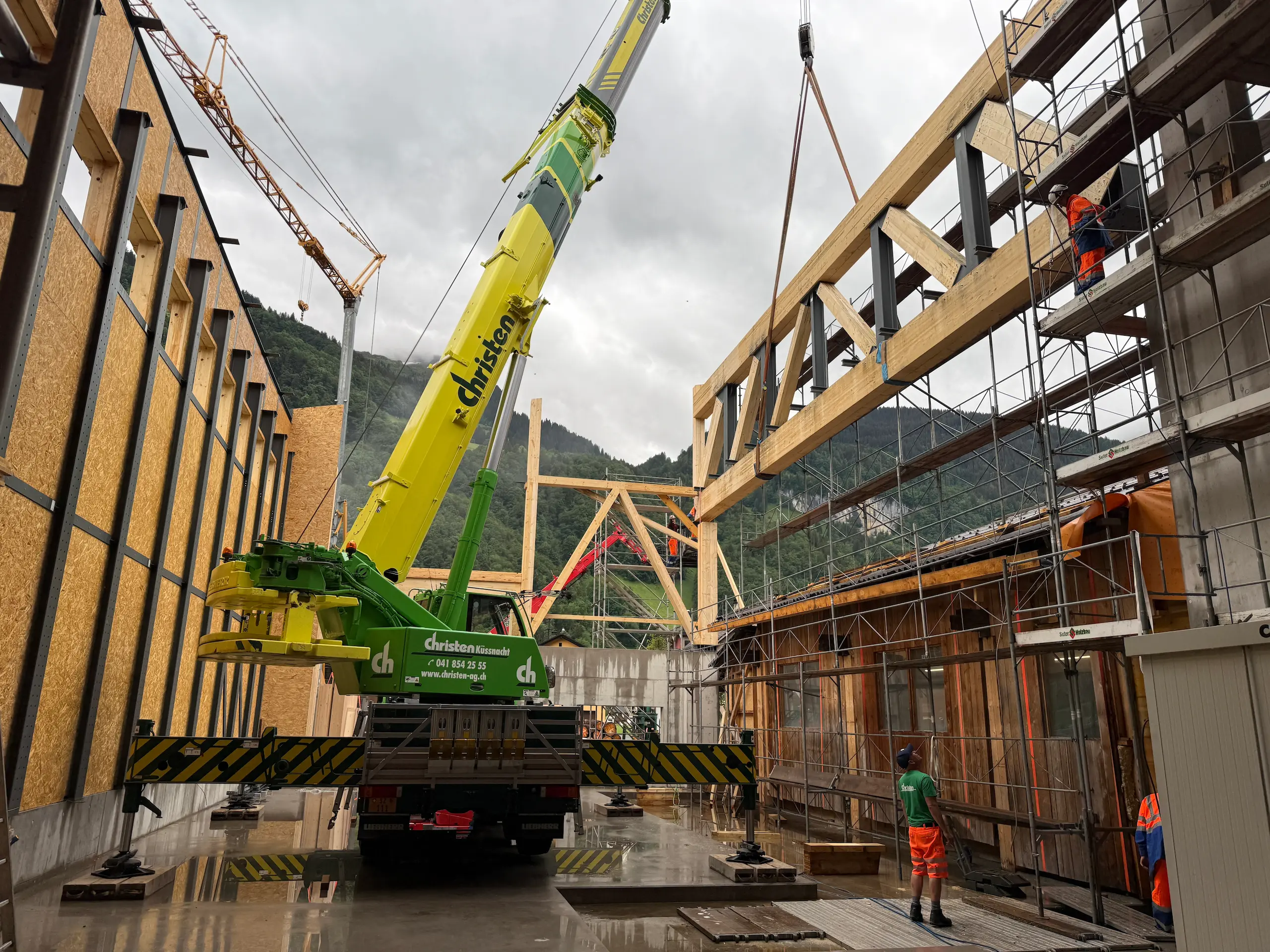

  5. Die Halle wächst!

    Nachdem die Vorbereitungen erfolgreich abgeschlossen sind, haben wir nun mit dem Aufrichten der ersten Etappe begonnen. In den kommenden Wochen folgen die nächsten Etappen, sodass schon bald unsere neue Abbundmaschine sowie der Stapelkran installiert werden können.

    Weiterlesen

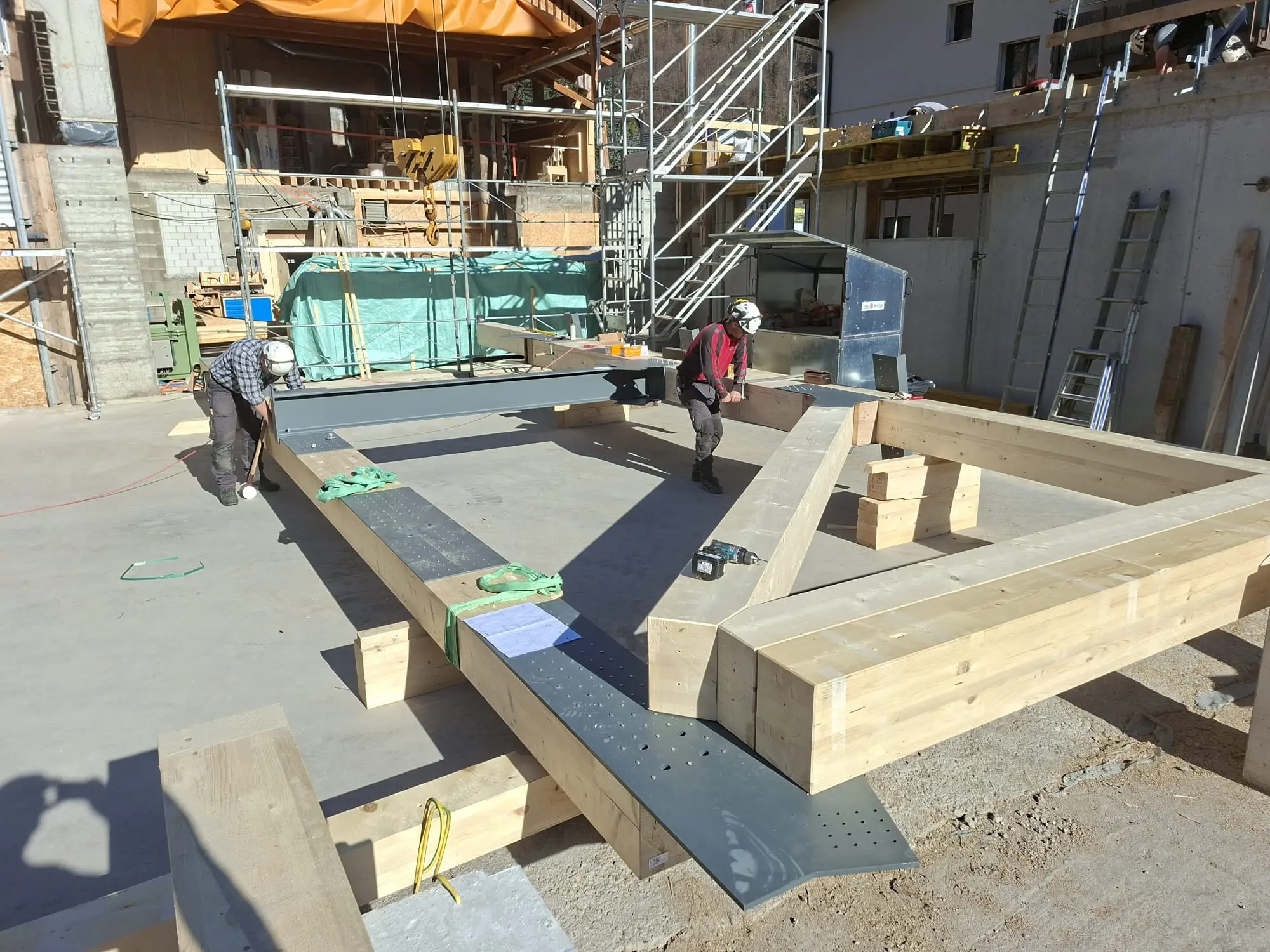

  6. Vorbereitungen für das Aufrichten

    Wir stecken mitten in den Vorarbeiten, damit wir in Kürze den ersten Teil unserer neuen Abbundhalle aufrichten können. Alles wird vorbereitet, damit beim Aufrichten jeder Handgriff sitzt.

    Weiterlesen
  7. Holzabbund und Elementproduktion in vollem Gange

    Endspurt für eine Legende: Seit 29 Jahren ist unsere Hundegger K1 Abbundmaschine das Herzstück unseres Abbunds. Aktuell fertigt sie die letzten Elemente für unser neue Halle, bevor sie durch eine Robot Drive 650 ersetzt wird. Das …

    Weiterlesen
  8. Ende der 3. Etappe

    Ein wichtiger Meilenstein ist erreicht: Mittlerweile wurden über 900 m³ Beton für unsere neue Halle verbaut. Damit ist der grösste Teil der Rohbauarbeiten abgeschlossen.

    Weiterlesen

  9. Nur das beste Holz für unser Tragwerk!

    Dank unserer eigenen Säge können wir einen Grossteil des benötigten Holzes selbst produzieren. Insgesamt werden für die Konstruktion ca. 210 m³ Schweizer Holz aus dem Muotathal und der Innerschweiz (OAK) verwendet. Die aktuelle Lieferung geht an …

    Weiterlesen
  10. 2025

    Die letzten Aushubarbeiten

    Nach 23 Wochen Aushubarbeiten wurden diese am 13.12.2025 beendet. In den kommenden Wochen werden die Bodenplatten und die Decke über dem UG fertig betoniert.

    Weiterlesen

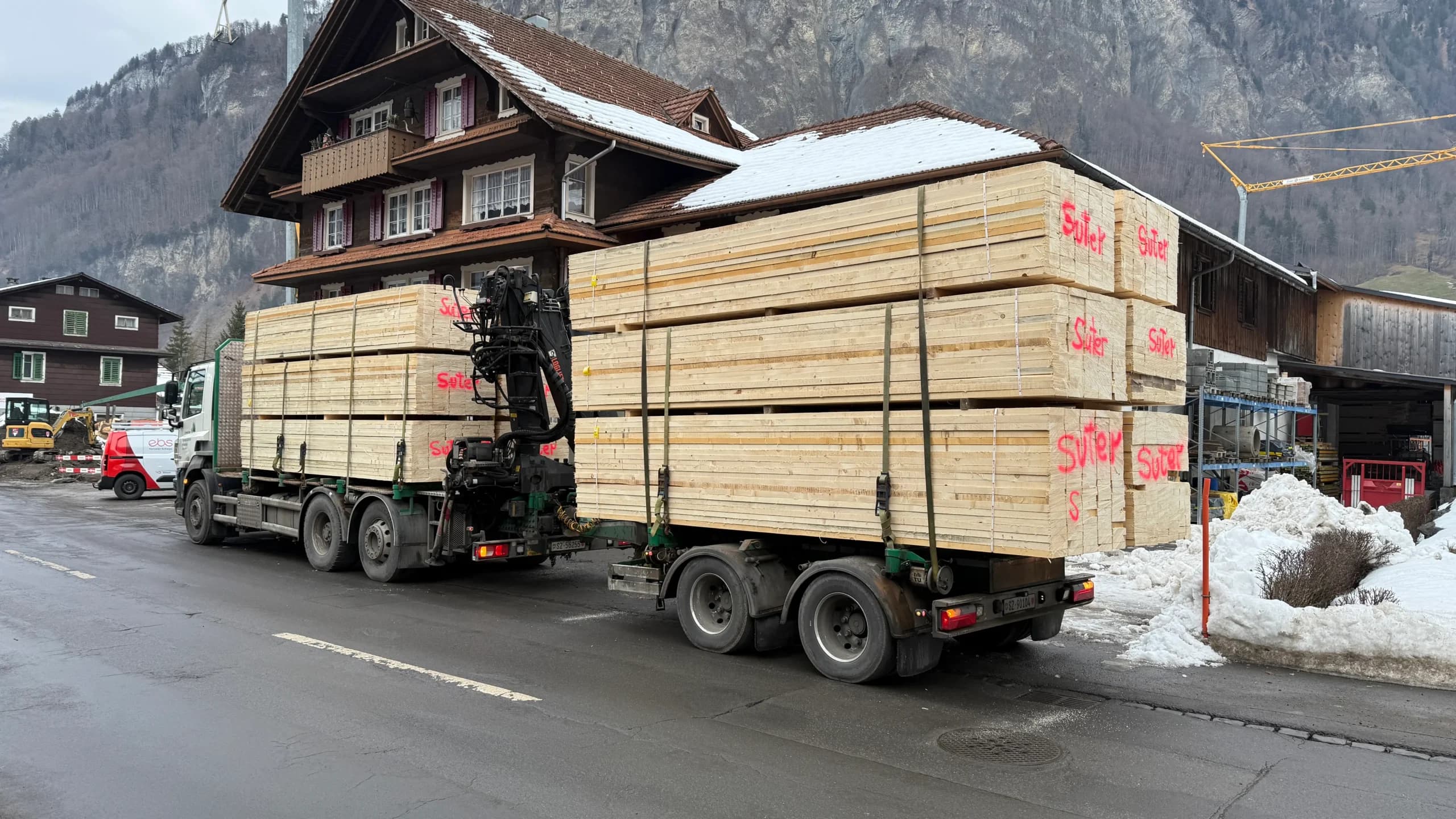

  11. Schweizer Holz für unsere neue Abbundhalle

    Für den Bau unserer neuen Abbundhalle setzen wir auf Schweizer Holz. Der erste Teil ist bereits eingeschnitten und wird nun bei der Konrad Keller AG zu Binder verarbeitet, die später das Dach tragen. Das Holz stammt …

    Weiterlesen

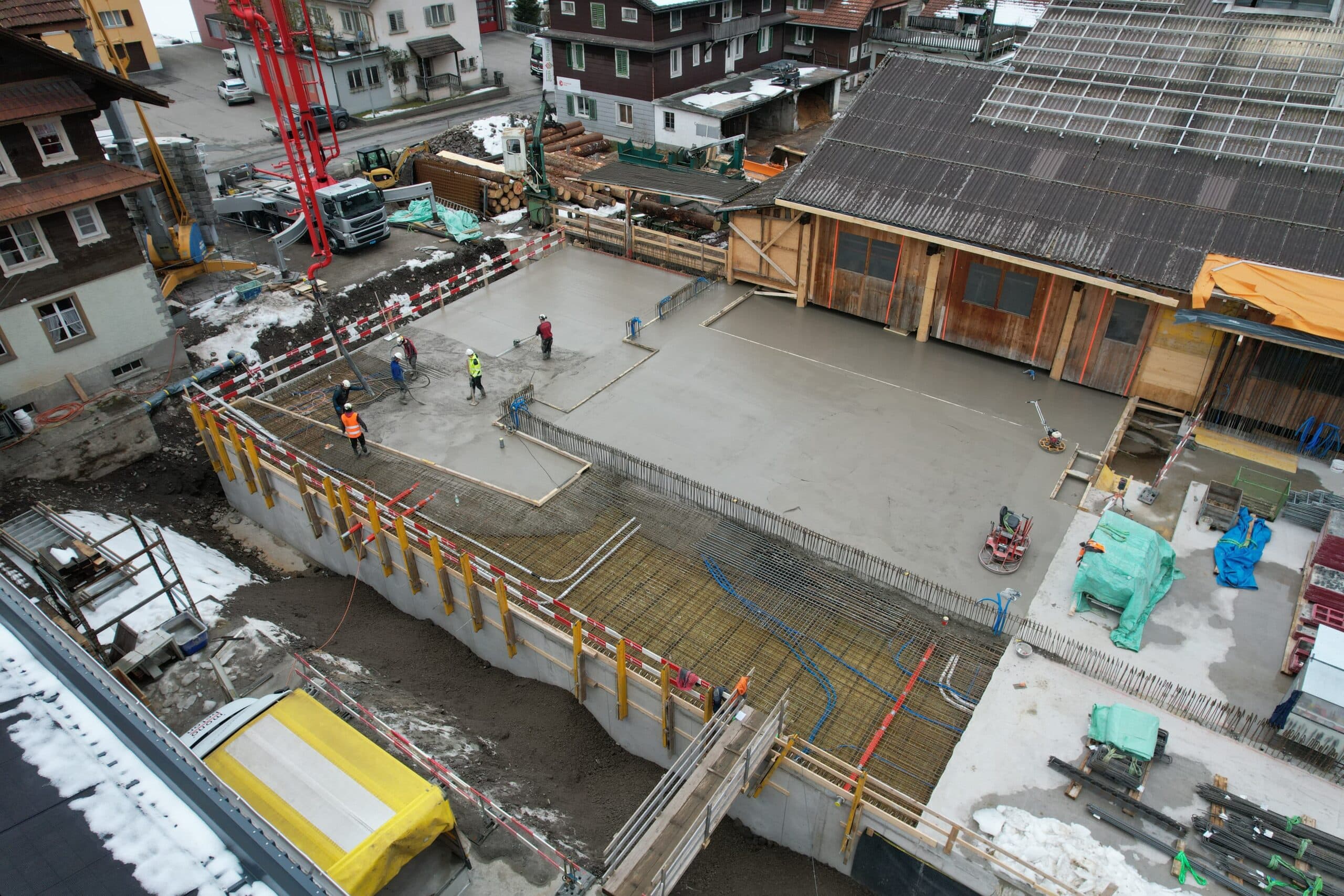

  12. Zweite Bodenplatte

    Der nächste Bauabschnitt läuft: Die zweite Bodenplatte wurde bereits betoniert. Parallel dazu beginnen wir mit dem Betonieren der Wände, die später das Gewicht unserer neuen Abbundmaschine Robot Drive tragen werden. Auch die Unterfangungsarbeiten an der alten …

    Weiterlesen

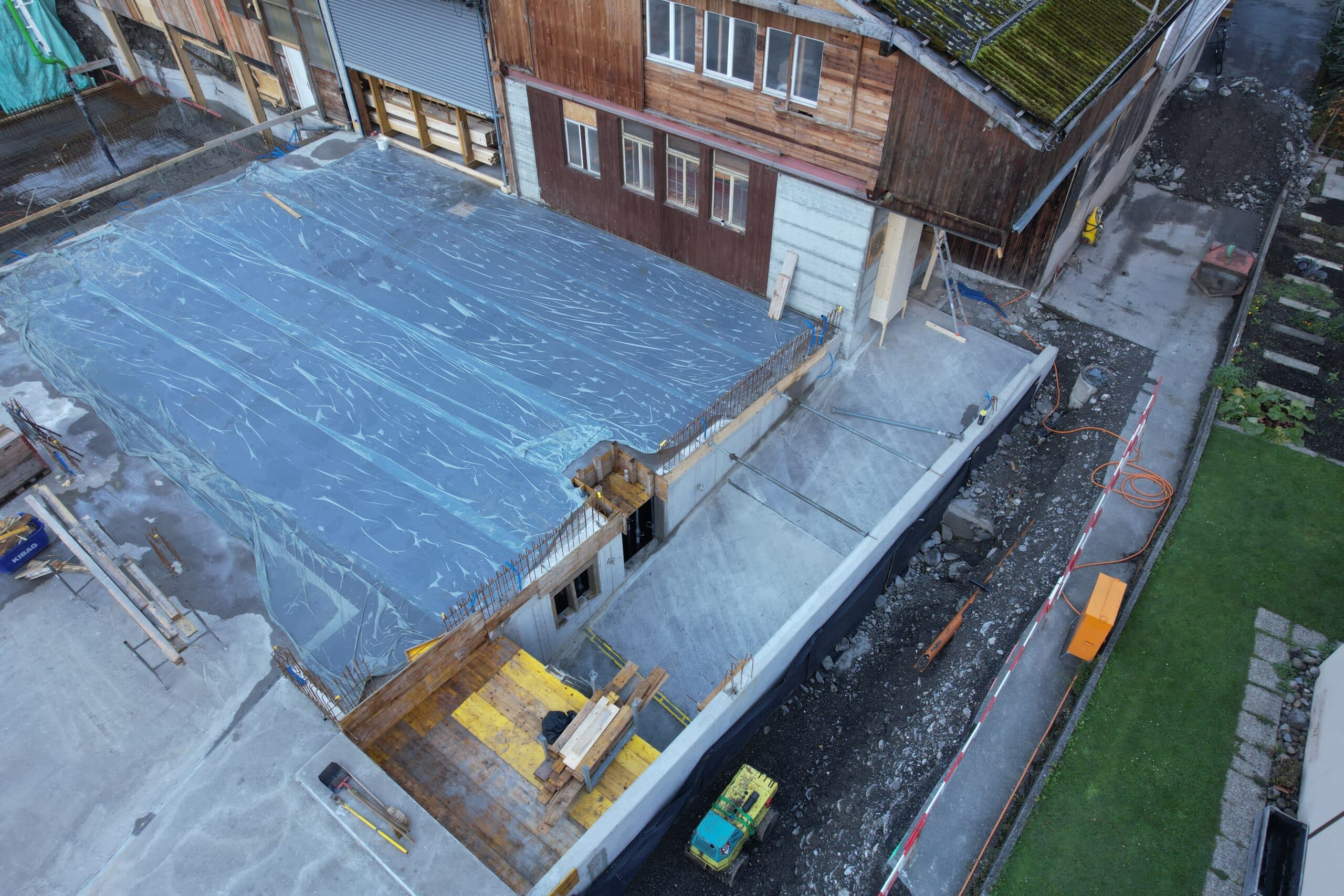

  13. Decke und Einfahrt fertiggestellt

    Mit dem heutigen Tag ist die erste Bauetappe erfolgreich abgeschlossen. Nach der Bodenplatte wurden nun auch die Decke und die Einfahrt fertiggestellt.

    Weiterlesen

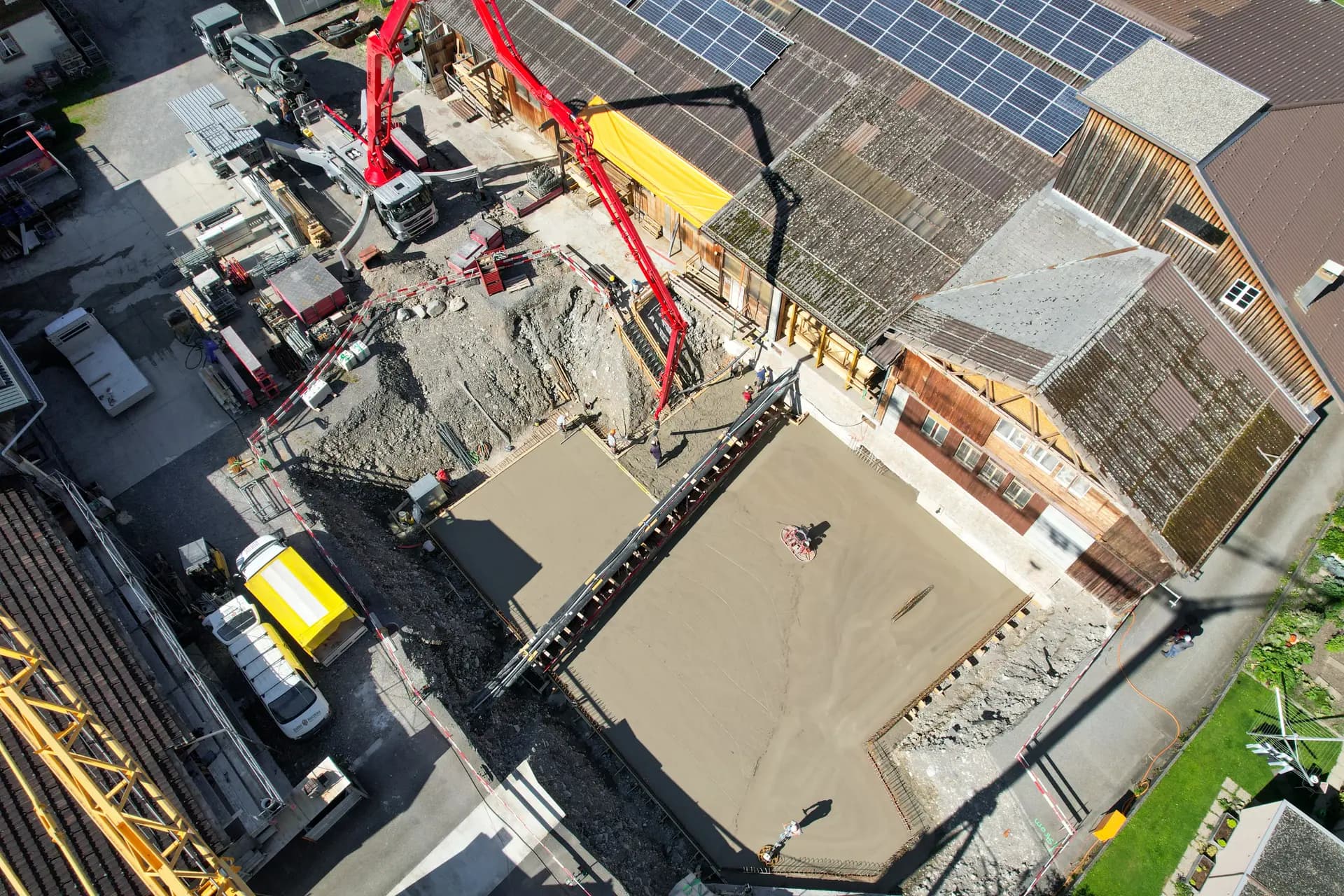

  14. 1. Bodenplatte

    In der ersten Bauetappe haben wir die Bodenplatte betoniert. Rund 100 m³ Beton wurden verarbeitet.

    Weiterlesen

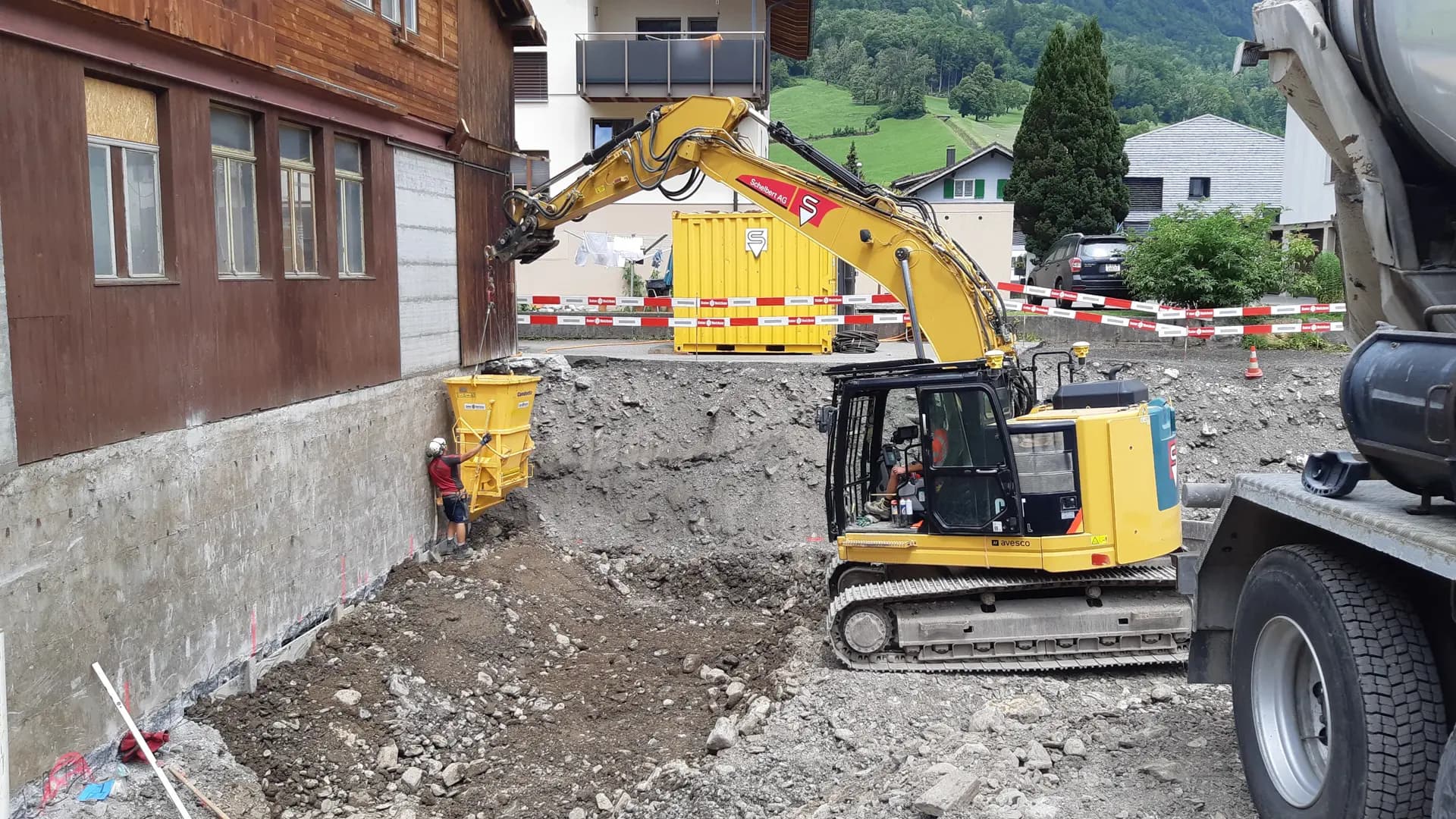

  15. Unterfangungsarbeiten

    Damit der alte Hallenteil nicht einstürzt, muss die Konstruktion durch eine Unterfangung gesichert und dauerhaft abgestützt werden.

    Weiterlesen
  16. Spatenstich

    Der Startschuss für unsere neue Abbund Halle ist gefallen. Nach viel Planung geht es jetzt endlich los mit dem Bau.

    Weiterlesen

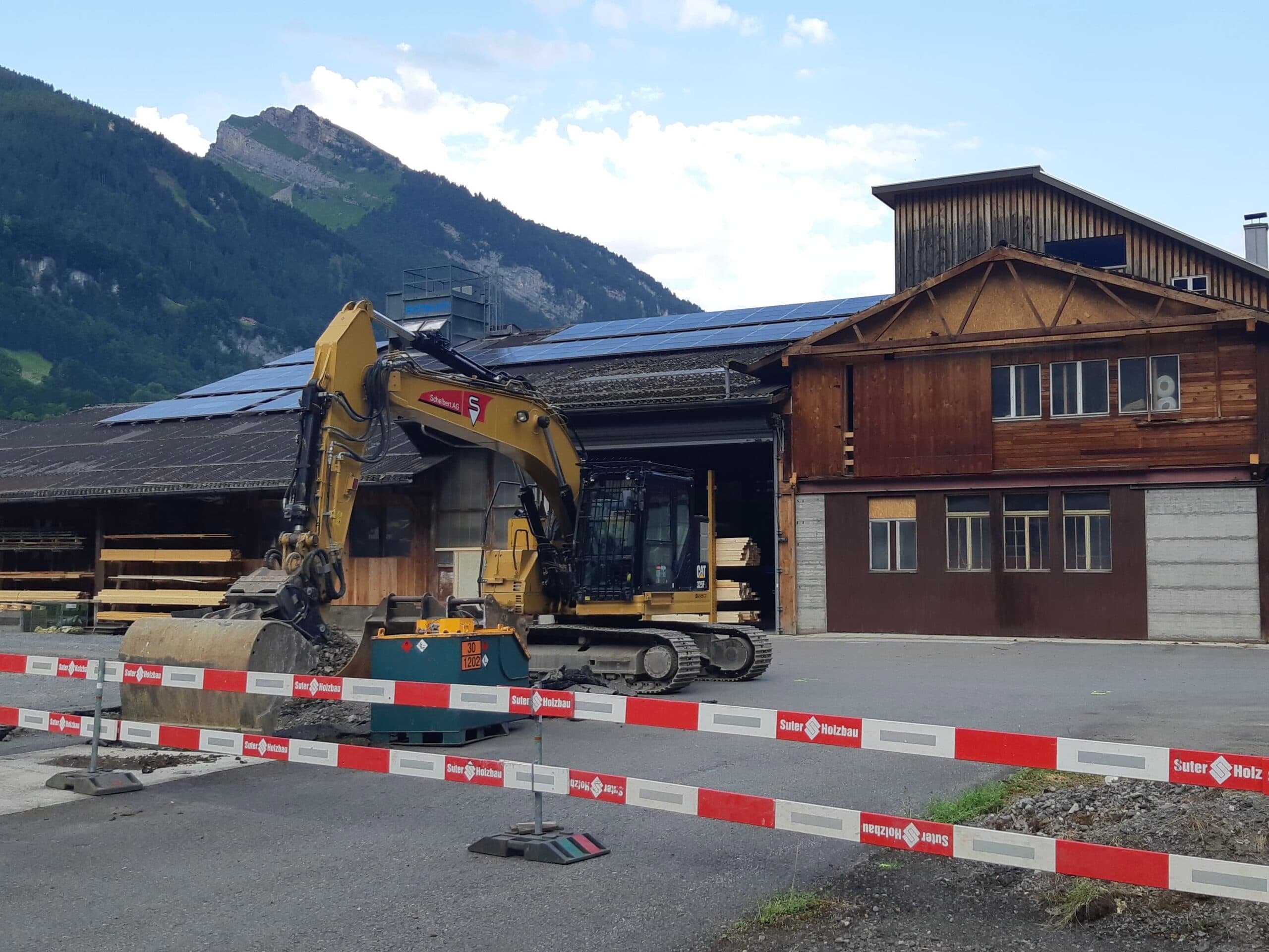

  17. Ankunft des Baggers

    Der Bagger ist auf die Baustelle geliefert worden. In den nächsten Tagen starten die Aushubarbeiten.

    Weiterlesen

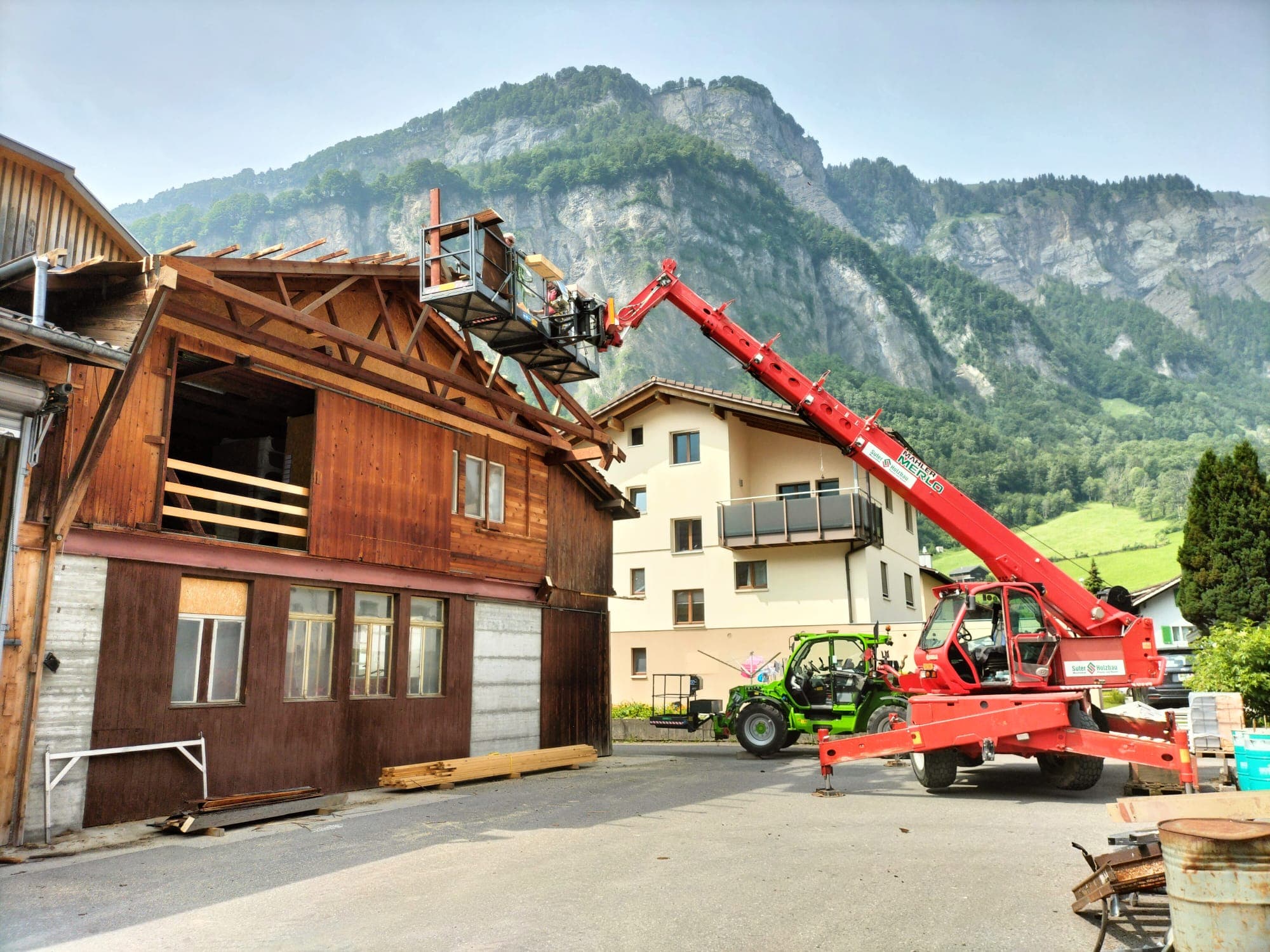

  18. Erste Abbrucharbeiten

    Mitte Juni haben wir mit den ersten Abbrucharbeiten begonnen, damit später die Baumaschinen ungehindert auf der Baustelle arbeiten können.

    Weiterlesen
